掛圖作戰亮本色,勠力同心攀高峰!近日,由騰越建筑佛肇公司承建的順德美的學校項目,頻頻收獲政府領導點贊及好評,尤其是春節期間,項目團隊在工期鋪排上展現的靈活性、機動性和協調性,被列為佛山“高效復工復產”優秀代表案例。
項目簡介:
順德美的學校項目占地面積3.06萬m2,總建筑面積約4.7萬m2,包含4棟五層教學樓、1棟3層食堂、1棟10層宿舍樓、一層地下室、1棟四層體育樓、門衛及相應配套建筑設施,地下一層局部人防,交樓標準為精裝修。
據悉,順德美的學校項目將于2022年9月正式投入使用
工期科學謀劃成為了項目必須克服的首要難關!
“快”即“高效”
獅子搏兔亦用全力。騰越建筑從承接此項目開始,公司領導就高度重視,公司總經理馬小軍、執行總經理鄧培初等領導多次前往現場一線協調指揮,為建設團隊排憂解難。同時還抽調公司資深項目總經理梁兆基、趙仲福與項目執行經理邵銀紅組成“攻堅鐵三角”,為項目后期工期鋪排做好人員保障。
通過倒排工期,項目團隊對每個施工階段、每項驗收節點、每次作業面進度、每組班組穿插等一一羅列并制成施工計劃鋪排表,由項目經理牽頭各工作線條、部門責任人,依據計劃對責任專區,每日進行施工進度通報,詳述推進時間、進度、工人部署等信息。在碰頭會上,眾人總結當天工作,分析現場問題,及時排除阻礙施工的主要因素,最后再梳理次日任務,從而在有限的時間中打出“決勝王牌”,以此形成高效率的工作閉環。
“拼”即“務實”
春節過后,工人返鄉過年未歸,雨水也持續不斷。糟糕的天氣、泥濘的道路、班組人員不足、再加上原本就緊張的工期,這讓現場所有人都焦頭爛額,苦不堪言。
針對現場出現的各類問題,管理團隊不等不靠,首先積極協調區域公司,緊急調整建設推進方案,連續與多家分包單位調配資源,重新編制施工計劃,將百余人的施工團隊一下擴編為600余人的強大戰隊,火速進場。同時,項目繼續堅持嚴格按照進度計劃執行,每周進行周計劃編排,分棟分區按計劃實施,核對總進度計劃進行個糾偏;取消流水作業,增加作業人員、增加周轉材料,將原來計劃的配兩層模板一層墻柱調整為配三層模板二層墻柱,并不斷加強主體、砌體、抹灰、精裝修、安裝類工程的各項工序穿插。
搶晴天
戰雨天

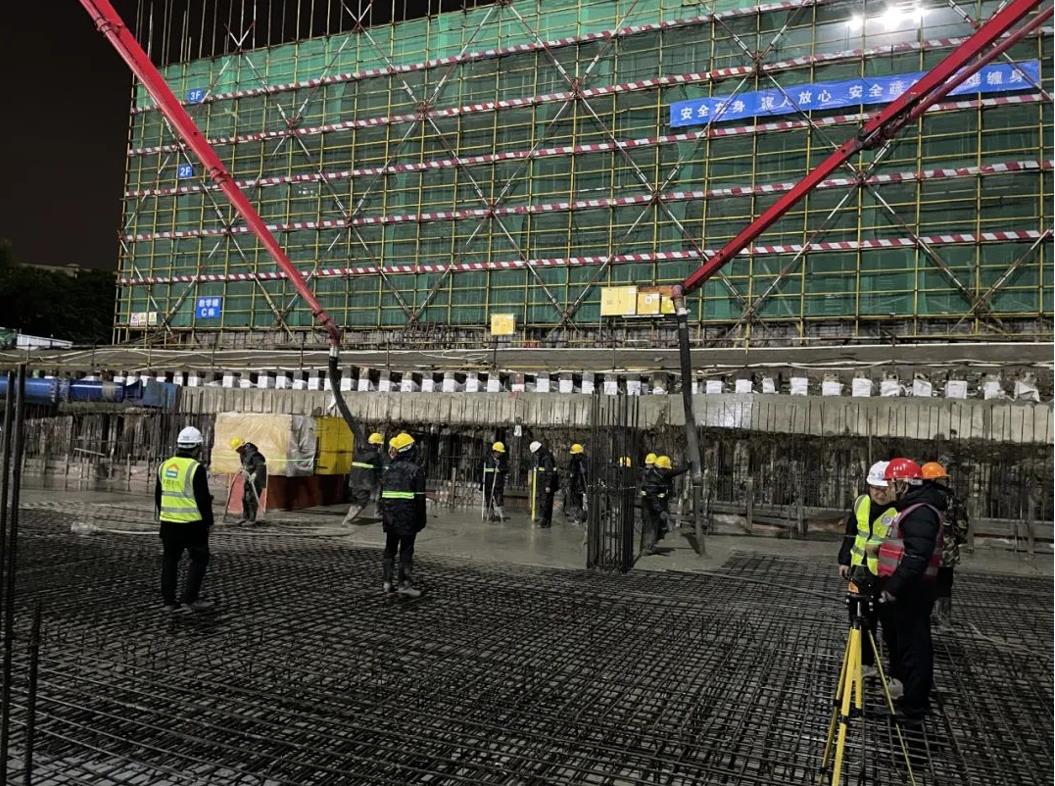

戰黑夜
其次,項目還分批次規劃人力、設備、材料投入,確保施工最高峰時期10個工作面都能滿足同時施工。通過項目科學布排,全員全力以赴,項目每天現場至少保障有200個木工、120個鋼筋工、150個鐵工,為項目后期建設搶占了絕佳的時間。

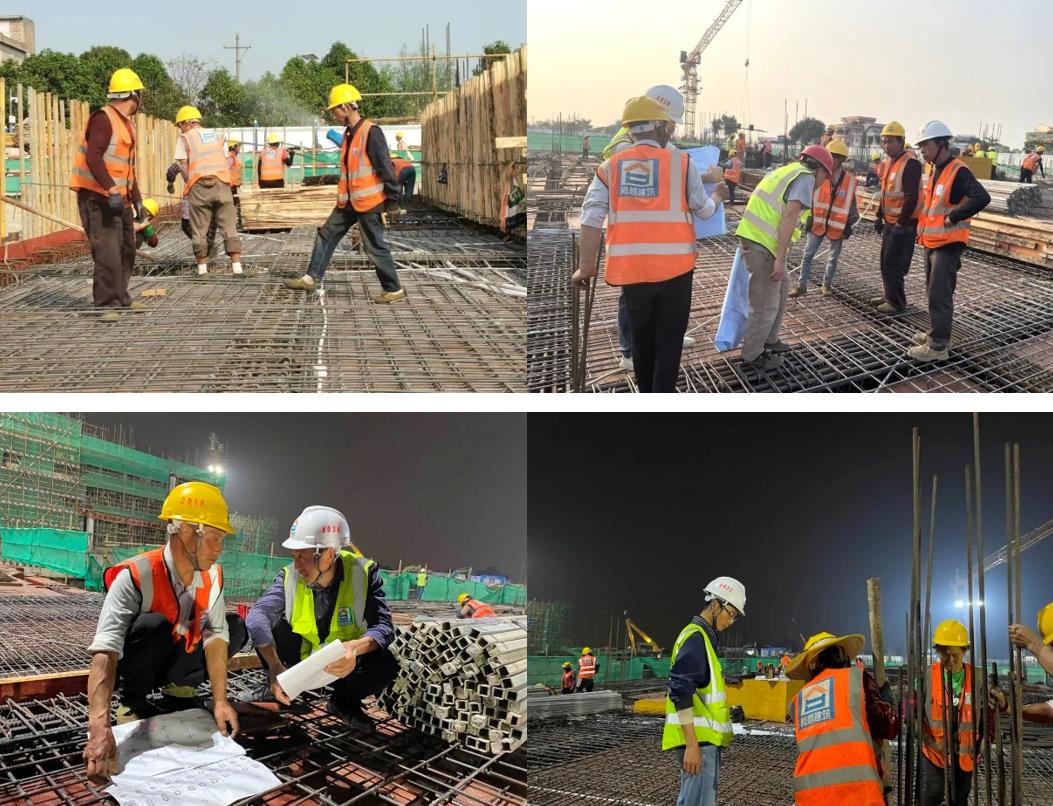

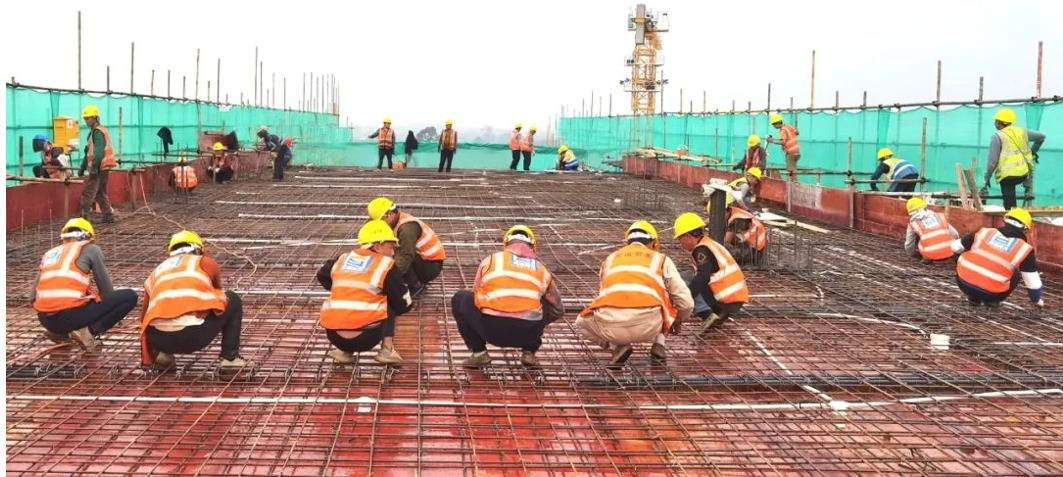

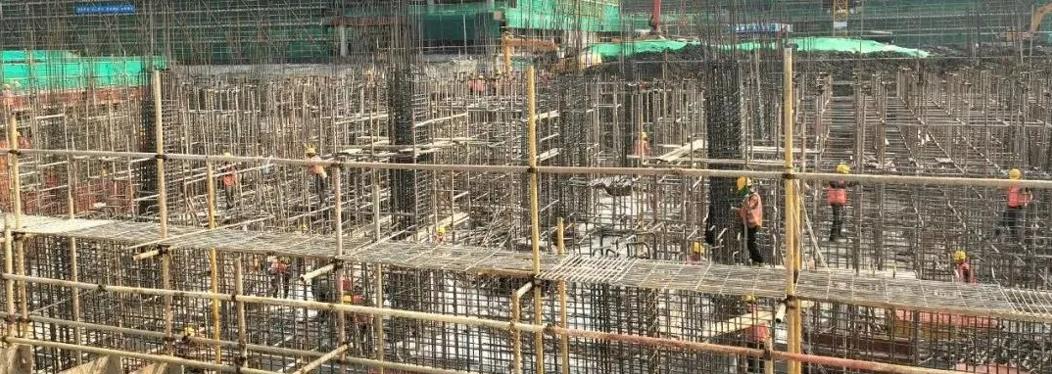

奮戰掠影
“好”即“匠心”
在科學布排工期、搶抓進度的同時,項目致力打造優質現場。項目團隊巧用心思,項目雖然是傳統外架建設項目,但在建設過程中項目創新使用新工藝與新材料。如加氣磚、后澆帶獨立支撐、高低標號混凝土攔截氣囊施工、高精砌體、BIM技術應用等。
其中高低標號混凝土攔截氣囊施工技術是一種可以充氣放氣的圓柱型柔性氣模,充氣后起到分隔高低標號混凝土的作用,代替此部位原來使用的鋼絲網,減少應力,避免接茬部位后期產生裂縫(施工縫),周轉使用次數高,可周轉40~50 次,適用于結構梁與剪力墻、柱處不同等級砼之間的攔截措施。

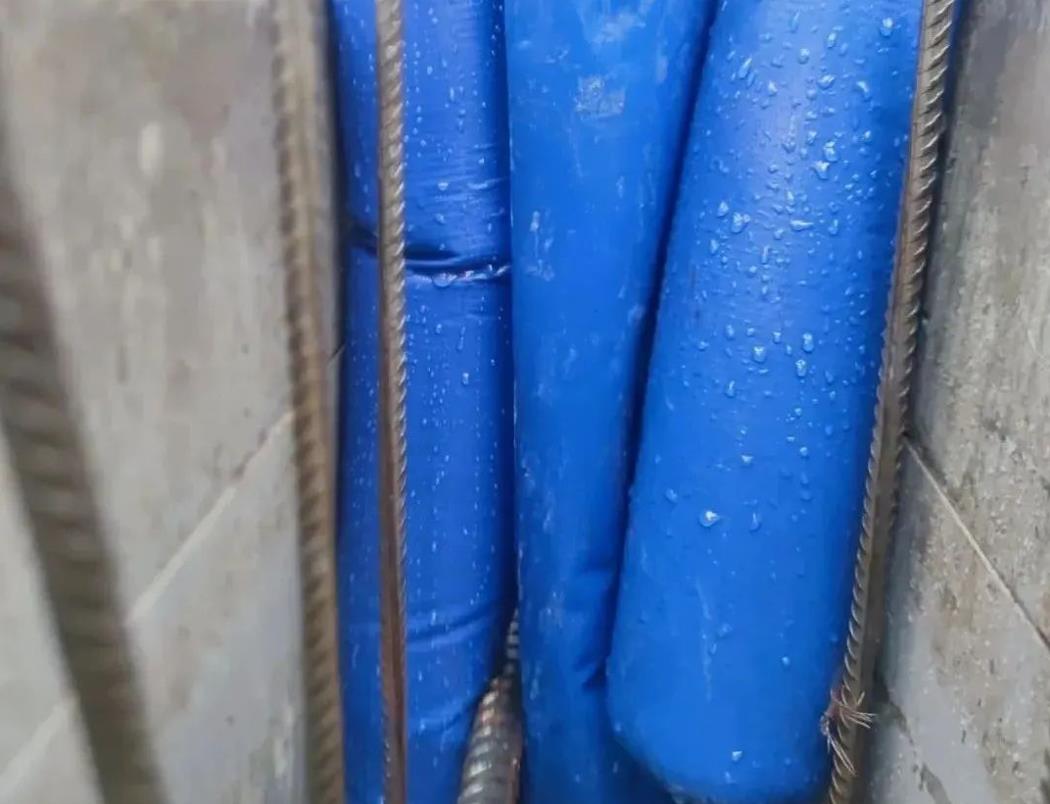

高低標號混凝土攔截氣囊施工
后澆帶獨立支撐按照成品獨立支撐按早拆體系原則,在梁和板端頭位置設置臨時獨立支撐,支撐采用可周轉式成品格構式鋼支撐,滿堂支撐架模板可提前拆除,減少材料積壓成本,并可有效預防支撐早拆現象,規避坍塌風險和結構開裂滲漏。

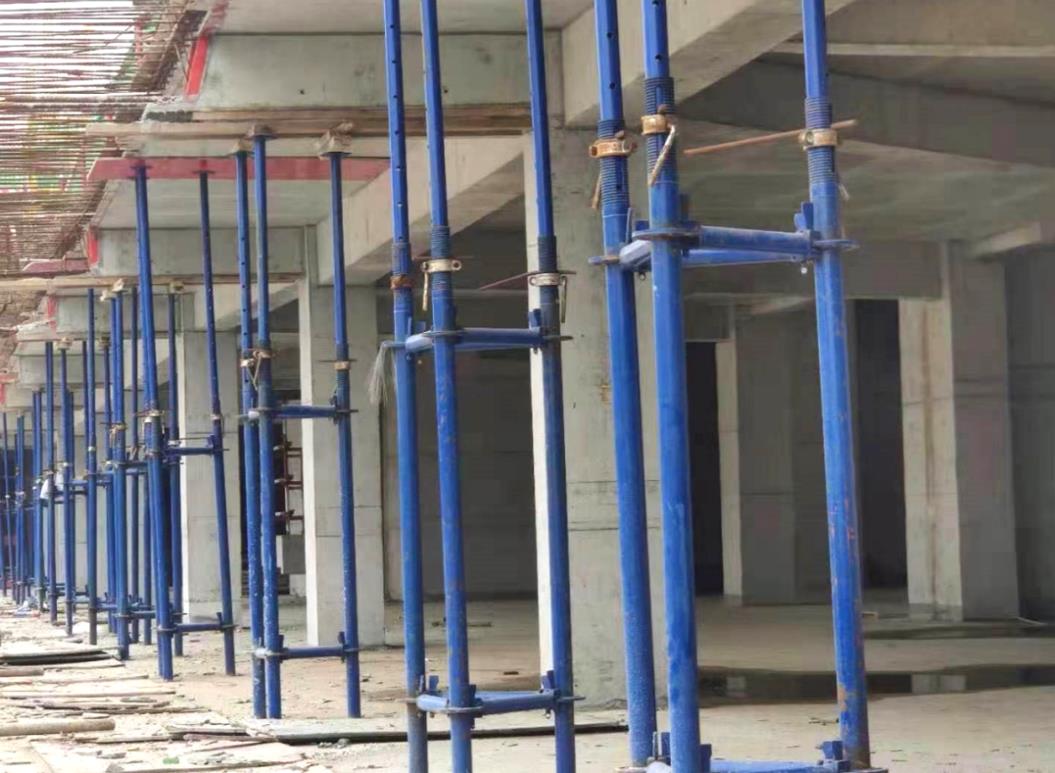

后澆帶獨立支撐技術
這些“新面孔”的加入,不僅大大提升了項目工作效率,提升了工程觀感,更有效降低了建設成本。
時人不識凌云木,直待凌云始道高。截止到目前,項目已經順利完成搶工既定目標,所涵蓋的主體建筑及配套設施正全力推進,并力爭2022年9月順利交付使用。
